Zwischenbericht zum Ausbau der Ortsdurchfahrt Abterode – 1. Bauabschnitt
Stand: 13. Oktober 2026
Der Ausbau des ersten Bauabschnitts der Ortsdurchfahrt Abterode hat im Juni begonnen. Die Arbeiten an der Trinkwassertransportleitung und der Ortsnetzleitung verliefen weitgehend planmäßig. Die Trinkwasserhausanschlüsse des ersten Bauabschnitts waren Anfang August fertiggestellt.

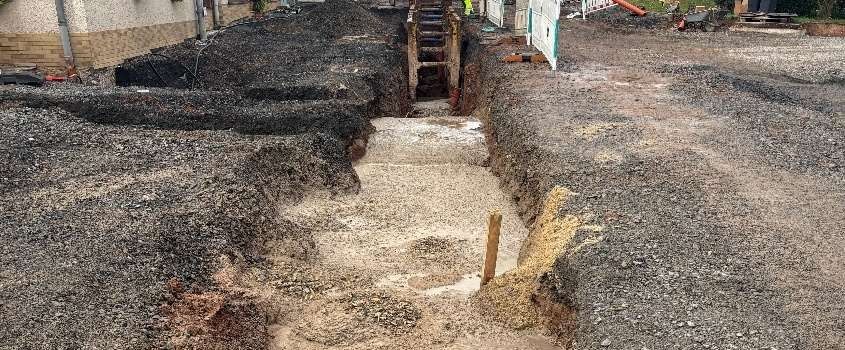

Beim anschließenden Kanalbau sind unerwartete Hindernisse aufgetreten. Im Bereich der K 40 in Richtung des OT Wolfterode und der Straße „Sand“ wichen vorhandene Leitungen und Schächte teilweise von den Planunterlagen ab. Deshalb mussten Kanalanschlüsse und Schachtbauwerke neu geplant werden. Auch eine bestehende Telekommunikationstrasse erforderte eine Änderung der vorgesehenen Kanalführung. Bei der Unterquerung der Bachverrohrung wurden zudem erhebliche, zuvor nicht bekannte Betonmassen vorgefunden. Ihr Rückbau machte umfangreiche Stemmarbeiten erforderlich. Diese zusätzlichen Arbeiten haben den Baufortschritt verzögert.
Inzwischen sind die Kanalbauarbeiten im Steinweg bis auf Höhe der Hausnummer 11 vorangeschritten. Durch den nun größeren Abstand zur Telekommunikationstrasse ist der besonders schwierige Bereich voraussichtlich weitgehend überwunden. Die Kanalhausanschlüsse in Richtung Ortsausgang Vockerode werden fortlaufend hergestellt.
Auch im Bereich der K 40 gehen die Arbeiten voran. Die Anbindung des neuen Kanalabschnitts an den vorhandenen Schacht ist abgeschlossen. Parallel zur Verfüllung werden Leerrohre für die Stromversorgung bis zur Trafostation verlegt. Anschließend sollen die vier noch ausstehenden Hausanschlüsse voraussichtlich in dieser Woche hergestellt werden.
Nach aktueller Planung beginnt die Straßenbaukolonne in der Woche ab dem 19. Oktober mit weiteren Leerrohrarbeiten und den Vorbereitungen für die Stromhausanschlüsse. Die Bordanlagen werden schrittweise hergestellt. Der Einzug der Stromkabel ist für Anfang November vorgesehen.
Eine wesentliche Abhängigkeit besteht weiterhin im Bereich der Straße Sand: Für den dort erforderlichen, neu geplanten Kanalschacht hat der Hersteller die Lieferung für den 17. beziehungsweise 18. November bestätigt. Die unvorhergesehenen Zusatzarbeiten und die erforderlichen Materiallieferungen führen zu Verschiebungen im Bauablauf. Der aktualisierte Bauzeitenplan wird in Kürze vorgelegt.
Die Arbeiten konzentrieren sich weiterhin auf den ersten Bauabschnitt. Vorbereitende Kanalbauarbeiten im zweiten Bauabschnitt werden zunächst zurückgestellt, damit die laufenden Arbeiten und der Baustellenverkehr nicht zusätzlich beeinträchtigt werden.
Ziel bleibt, den ersten Bauabschnitt noch in diesem Jahr fertigzustellen. Ein Abschluss und eine Verkehrsfreigabe vor dem Winter können derzeit jedoch nicht zugesagt werden. Entscheidend sind die weiteren Liefertermine, eine geeignete Witterung und das Ausbleiben zusätzlicher Hindernisse im Untergrund. Für den Fall, dass Arbeiten in die Wintermonate reichen, wird auch eine provisorische Wintersicherung berücksichtigt.
Die Gemeinde informiert über den weiteren Baufortschritt.
